Podłączenie fotowoltaiki bez opóźnień - dokumenty, licznik i koszty

Iga Mróz .

25 czerwca 2026

SM Project: podłączenie fotowoltaiki do domu z magazynem energii. Ilustracja pokazuje panele słoneczne, budynki, dom, baterię i mężczyznę.

Panele są już na dachu, falownik został zamontowany, a mimo to instalacji nie można po prostu włączyć do sieci. Podłączenie fotowoltaiki obejmuje dobór parametrów, przygotowanie dokumentów, zgłoszenie do operatora i wymianę licznika na dwukierunkowy. Poniżej pokazuję, jak przejść przez ten proces, ile zwykle trwa, z jakimi kosztami trzeba się liczyć i czego dopilnować, aby uniknąć opóźnień.

Najważniejsze decyzje zapadają jeszcze przed uruchomieniem falownika

  • Do 50 kW instalacja jest mikroinstalacją, ale tryb zgłoszenia zależy także od dostępnej mocy przyłączeniowej.
  • Co najmniej 30 dni przed planowanym uruchomieniem trzeba przekazać kompletną dokumentację operatorowi sieci.
  • Powyżej 6,5 kW dochodzi uzgodnienie projektu z rzeczoznawcą przeciwpożarowym i zawiadomienie PSP.
  • Nowe instalacje są rozliczane zasadniczo w systemie net-billingu, dlatego autokonsumpcja ma duże znaczenie.
  • Najczęstszy problem to zbyt mała moc przyłączeniowa albo brak poprawnych danych falownika.

Od czego zależy sposób przyłączenia instalacji

Na początku rozdzielam dwie kwestie, które często są wrzucane do jednego worka. Montaż paneli i falownika wykonuje instalator, natomiast za fizyczne przyłączenie do sieci odpowiada operator systemu dystrybucyjnego, czyli OSD właściwy dla danego adresu. Sprzedawca energii zajmuje się później rozliczeniami, ale to nie do niego kieruje się zgłoszenie techniczne.

Typowa domowa instalacja ma status mikroinstalacji, jeśli jej łączna moc zainstalowana elektryczna nie przekracza 50 kW. Sama granica 50 kW nie wystarcza jednak do wyboru procedury. Liczy się również to, czy moc źródła mieści się w istniejącej mocy przyłączeniowej budynku.

Tryb Kiedy ma zastosowanie Co trzeba zrobić
Zgłoszenie mikroinstalacji Instalacja ma do 50 kW, a jej moc nie przekracza mocy przyłączeniowej obiektu Złożyć formularz z dokumentacją techniczną do OSD
Wniosek o warunki przyłączenia Planowana moc jest większa od obecnej mocy przyłączeniowej albo obiekt wymaga nowego przyłącza Uzyskać warunki, podpisać umowę i ewentualnie zwiększyć moc przyłączeniową

Moc przyłączeniowa nie jest tym samym co moc bezpiecznika ani liczba paneli. Znajdziesz ją zwykle na umowie, fakturze lub w dokumentach przyłączeniowych. Ja zawsze sprawdzam ten parametr przed zamówieniem urządzeń, bo późniejsza zmiana może oznaczać dodatkowe formalności, prace w rozdzielnicy i opłatę według taryfy operatora.

Co przygotować przed montażem

Sprawdź instalację elektryczną i miejsce przyłączenia

Instalator powinien ocenić stan rozdzielnicy, przewodów, uziemienia oraz zabezpieczeń przeciwprzepięciowych. W starszym domu sama obecność wolnego miejsca w rozdzielnicy nie oznacza jeszcze, że instalacja nadaje się do współpracy z falownikiem. Szczególnie ważne jest sprawdzenie, czy budynek ma zasilanie jedno- czy trójfazowe i jakie obciążenia pracują już w tym samym czasie.

Projekt powinien uwzględniać nie tylko powierzchnię dachu, ale też zacienienie, kierunek połaci, trasę kablową i miejsce montażu falownika. W mojej ocenie lepiej poświęcić więcej czasu na wizję lokalną niż później ratować projekt dodatkowymi optymalizatorami, zmianą przewodów albo przebudową zabezpieczeń.

Przygotuj komplet dokumentów

Zakres załączników zależy od operatora, ale najczęściej potrzebne są:

  • formularz zgłoszenia przyłączenia mikroinstalacji,
  • dane właściciela oraz numer PPE, czyli punktu poboru energii,
  • schemat elektryczny pokazujący sposób włączenia instalacji,
  • karta katalogowa i deklaracja zgodności falownika,
  • dane paneli, falownika, magazynu energii i zabezpieczeń,
  • oświadczenie instalatora o wykonaniu prac zgodnie z wymaganiami.

Nie warto wysyłać dokumentów „na raty”. Brak jednej strony albo niezgodność modelu falownika z kartą katalogową może zatrzymać weryfikację i przesunąć wymianę licznika. Najbezpieczniej korzystać z aktualnego formularza dostępnego u właściwego OSD, ponieważ wzory i sposób składania wniosków mogą się różnić.

Przeczytaj również: Softstart w praktyce - zasada działania, dobór i ustawienia

Nie pomiń wymagań przeciwpożarowych

Instalacja o mocy większej niż 6,5 kW wymaga uzgodnienia projektu z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych. Po zakończeniu montażu trzeba również zawiadomić właściwą jednostkę Państwowej Straży Pożarnej o zakończeniu instalowania urządzeń i zamiarze ich użytkowania.

Instalacje fotowoltaiczne do 50 kW co do zasady nie wymagają pozwolenia na budowę ani zwykłego zgłoszenia budowlanego, ale wyjątkiem mogą być między innymi obiekty zabytkowe. Obowiązki wobec PSP są niezależne od zgłoszenia mikroinstalacji do operatora, więc wykonanie jednego nie zastępuje drugiego.

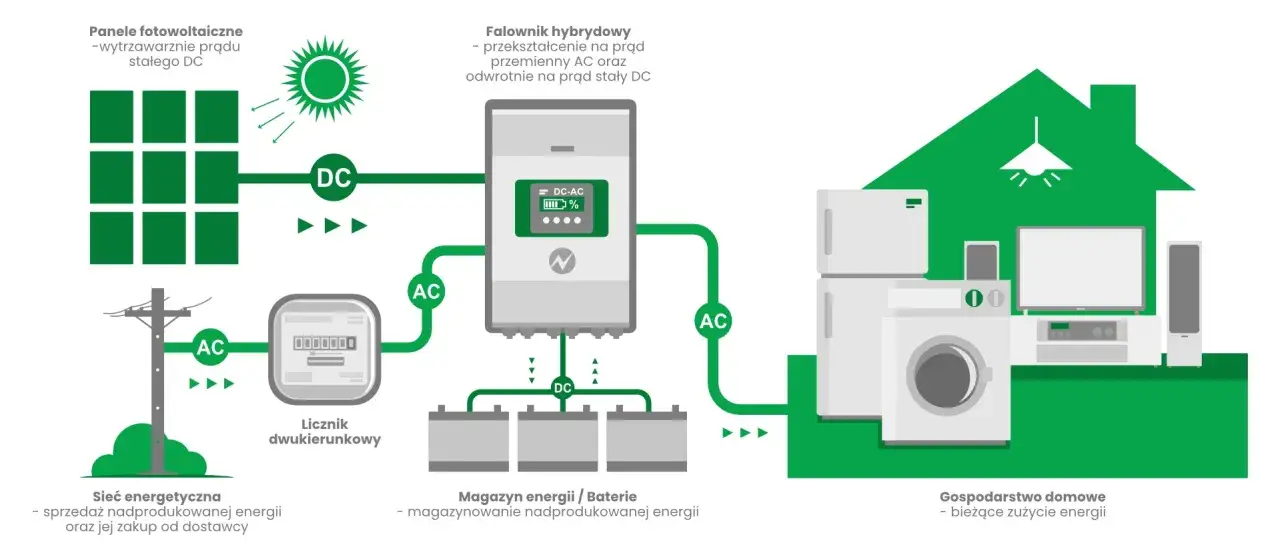

Schemat podłączenia fotowoltaiki: panele DC, falownik hybrydowy, magazyn energii i domowe urządzenia AC.

Zgłoszenie do OSD krok po kroku

  1. Weryfikujesz moc przyłączeniową. Porównujesz ją z planowaną mocą instalacji i sprawdzasz numer PPE.
  2. Zlecasz projekt i montaż. Instalator dobiera urządzenia, wykonuje schemat oraz przygotowuje wymagane oświadczenia.
  3. Składasz kompletne zgłoszenie. Dokumenty trafiają do operatora właściwego dla lokalizacji nieruchomości, zwykle po zakończeniu montażu, ale przed rozpoczęciem pracy instalacji.
  4. Zachowujesz termin. Planowaną datę uruchomienia należy wskazać z wyprzedzeniem co najmniej 30 dni.
  5. Czekasz na weryfikację i licznik. OSD sprawdza dokumentację, a następnie montuje lub przeprogramowuje licznik dwukierunkowy.
  6. Ustalasz rozliczenia ze sprzedawcą. Po formalnym przyjęciu instalacji trzeba dopilnować umowy lub aneksu dotyczącego energii oddawanej do sieci.

Nie uruchamiałbym falownika w trybie oddawania energii przed zakończeniem procedury. Instalacja może produkować energię na potrzeby własne dopiero wtedy, gdy jej sposób pracy jest zgodny z wymaganiami operatora, a licznik prawidłowo rozpoznaje pobór i oddawanie prądu.

Jeśli operator stwierdzi, że moc instalacji przekracza moc przyłączeniową, samo zgłoszenie nie wystarczy. Wtedy potrzebny jest wniosek o określenie warunków przyłączenia, a czasem także zwiększenie mocy przyłączeniowej i modernizacja przyłącza.

Licznik, umowa i rozliczenie energii po uruchomieniu

Licznik dwukierunkowy rejestruje energię pobraną z sieci oraz nadwyżkę oddaną do niej. To ważna zmiana względem zwykłego licznika, ponieważ operator musi osobno rozliczać oba kierunki przepływu energii. W typowym zgłoszeniu mikroinstalacji wymiana licznika nie jest osobną usługą, za którą prosument płaci, ale przebudowa przyłącza lub zwiększenie mocy może już generować koszt.

Nowe instalacje

są rozliczane zasadniczo w systemie net-billingu. Nadwyżka trafiająca do sieci ma wartość pieniężną zapisywaną na depozycie prosumenckim, a energia pobierana wieczorem lub zimą jest kupowana według zasad określonych w umowie ze sprzedawcą.

Dlatego sama duża instalacja nie zawsze daje najlepszy efekt. Najwięcej zyskuje gospodarstwo, które zużywa prąd w czasie produkcji, na przykład do podgrzewania wody, pracy pompy ciepła, ładowania samochodu lub zasilania klimatyzacji. Magazyn energii może zwiększyć autokonsumpcję, ale nie jest warunkiem przyłączenia zwykłej mikroinstalacji.

Osoby przyłączone przed 1 kwietnia 2022 roku mogą nadal korzystać z wcześniejszego systemu net-meteringu, jeśli nie przeszły na nowe zasady. Przy rozbudowie lub zmianie instalacji trzeba sprawdzić, czy nie zmienią się warunki rozliczeń.

Ile trwa i ile kosztuje uruchomienie

Najkrótszy scenariusz dotyczy domu z istniejącym przyłączem, odpowiednią mocą i kompletnymi dokumentami. Sam termin dla zgłoszenia do OSD warto planować z zapasem co najmniej 30 dni. Braki formalne, konieczność zwiększenia mocy, uzgodnienie przeciwpożarowe albo trudna przebudowa rozdzielnicy wydłużają cały proces.

Element Orientacyjny koszt lub termin Od czego zależy
Zgłoszenie mikroinstalacji w zwykłym trybie Zwykle bez osobnej opłaty przyłączeniowej Kompletności dokumentacji i braku konieczności przebudowy przyłącza
Instalacja PV około 5 kWp z montażem Około 20 000-28 000 zł brutto w 2026 roku Rodzaju dachu, komponentów, zabezpieczeń i zakresu prac
Zwiększenie mocy przyłączeniowej Wycena indywidualna Taryfy operatora, przyłącza, rozdzielnicy i zakresu modernizacji
Magazyn energii Dodatkowo od kilkunastu do ponad 20 000 zł Pojemności, mocy, marki, montażu i sposobu integracji z falownikiem

Podane kwoty dotyczą całej instalacji albo dodatkowych prac, a nie samego „podpięcia kabli”. Jeżeli ktoś oferuje bardzo niską cenę, sprawdzam, czy obejmuje ona projekt, zabezpieczenia, konstrukcję, konfigurację falownika, dokumenty dla OSD i późniejszy serwis. Brak któregoś z tych elementów często wychodzi dopiero po podpisaniu umowy.

Błędy, które najczęściej opóźniają przyłączenie

  • Porównywanie mocy paneli z mocą przyłączeniową bez sprawdzenia zasad stosowanych przez konkretnego OSD.
  • Użycie nieaktualnego formularza albo wysłanie dokumentacji do sprzedawcy zamiast do operatora.
  • Brak certyfikatu lub deklaracji zgodności falownika wymaganej przez operatora.
  • Pominięcie obowiązków PSP przy instalacji większej niż 6,5 kW.
  • Uruchomienie falownika przed wymianą licznika i formalnym przyjęciem instalacji.
  • Rozbudowa systemu bez aktualizacji danych przekazanych wcześniej operatorowi.

Ja polecam przed wysłaniem zgłoszenia zrobić prostą kontrolę: numer PPE, moc przyłączeniowa, liczba i moc modułów, model falownika, schemat, podpis instalatora oraz załączniki dotyczące ochrony przeciwpożarowej. Taka lista zajmuje kilka minut, a potrafi oszczędzić kilka tygodni korespondencji.

Dobrze wykonane przyłącze zaczyna się od sprawdzenia dokumentów

Najbezpieczniejsza kolejność to najpierw ocena mocy przyłączeniowej, potem projekt i montaż, następnie kompletne zgłoszenie do OSD, wymiana licznika oraz dopiero na końcu uruchomienie pracy z siecią. W przypadku większych instalacji dochodzą formalności przeciwpożarowe, których nie warto zostawiać na ostatnią chwilę.

Największą różnicę robi nie sam wybór paneli, lecz dopasowanie całego systemu do zużycia energii, parametrów budynku i zasad rozliczeń. Dobrze przygotowane przyłączenie pozwala uniknąć kosztownej modernizacji i od początku korzystać z instalacji w sposób bezpieczny oraz przewidywalny.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Zgłoszenie wystarczy dla instalacji do 50 kW, jeśli jej moc nie przekracza mocy przyłączeniowej budynku. Wniosek o warunki przyłączenia jest potrzebny, gdy planowana moc jest większa od obecnej mocy przyłączeniowej albo obiekt wymaga nowego przyłącza.
Najczęściej potrzebne są formularz zgłoszenia, dane właściciela i numer PPE, schemat elektryczny, karta katalogowa oraz deklaracja zgodności falownika. Dołącza się także dane paneli, magazynu energii i zabezpieczeń oraz oświadczenie instalatora o prawidłowym wykonaniu prac. Dokumenty należy złożyć kompletnie i na aktualnych formularzach właściwego OSD.
Projekt takiej instalacji trzeba uzgodnić z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych. Po zakończeniu montażu należy również zawiadomić właściwą jednostkę Państwowej Straży Pożarnej o zakończeniu instalowania urządzeń i zamiarze ich użytkowania. Te obowiązki są niezależne od zgłoszenia instalacji do operatora.
Termin dla zgłoszenia do OSD należy planować z wyprzedzeniem co najmniej 30 dni. Instalacja około 5 kWp z montażem kosztuje orientacyjnie 20 000-28 000 zł brutto, natomiast zwykłe zgłoszenie mikroinstalacji zazwyczaj nie wiąże się z osobną opłatą przyłączeniową. Zwiększenie mocy przyłączeniowej lub przebudowa przyłącza są wyceniane indywidualnie.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

mikroinstalacje falowniki net-billing prosumenci ochrona przeciwpożarowa
Autor Iga Mróz
Iga Mróz
Jestem Iga i od 3 lat interesuję się inteligentnym domem, ogrodem i nowoczesnymi technologiami. Fascynuje mnie to, jak proste rozwiązania techniczne potrafią realnie ułatwić codzienne funkcjonowanie w domu i ogrodzie. Analizuję nowinki, porównuję dostępne rozwiązania i tłumaczę skomplikowane zagadnienia tak, by każdy mógł je zrozumieć. Zależy mi na tym, by treści na oxyly.pl były użyteczne, dokładne i aktualne, pomagając Wam podejmować świadome decyzje dotyczące Waszych domów i ogrodów.
